化学泥浆   News
经典案例   Excmple
搜索   Search
你的位置:首页 > 化学泥浆 > 公司新闻

【专业知识】SMW工法桩施工方法

2017-4-27 14:02:03      点击:
a、施工准备
1)、施工准备与测量放线
机械进场前对搅拌桩施工区域内地表淤泥、杂物进行清除及场地平整,加固做到地基坚实平整,施工前作好管线保护,清理障碍物。塔架拼装完成后利用塔架进行深层搅拌桩机安装,同时安装灰浆制备系统包括工作平台、制浆设备及泵送设备、灰浆流动制备站。做好管线连接工作,最后进行机械调试。


根据坐标基准点,按设计图放出桩位,并设临时控制桩,填好技术复核单并验收。
2)、导沟开挖及定位型钢安放
根据放样出的水泥土搅拌桩围护中心线,用挖掘机沿围护中心线平行方向开掘工作沟槽,沟槽宽度根据围护结构宽度确定,槽宽约1.2m,深度约1.0m。为确保桩位平行沟槽方向放置两根300mm×300mm工字钢,定位型钢上设桩位标志。
3)、障碍物处理
场地遇有地下障碍物时,利用镐头机将地下障碍物破除干净,如破除后产生过大的空洞,则需回填压实,重新开挖沟槽,确保施工顺利进行。暗浜区埋深较深,应对浜土的有机物含进行分析,若影响成桩质量则应清除及换土。


b、SMW工法成桩施工
1)、SMW搅拌机就位
操作人员根据确定的位置严格控制钻机桩架的移动,确保钻孔轴心就位不偏,同时控制钻孔深度的达标,利用钻杆和桩架相对定位原理,在钻杆上划出钻孔深度的标尺线,严格控制下钻、提升速度和深度。挖沟槽前划定Ф650三轴机动力头中心线到机前定位线的距离,并在线上做好每一幅三轴机施工加固的定位标记(可用短钢筋打入土中定位)。

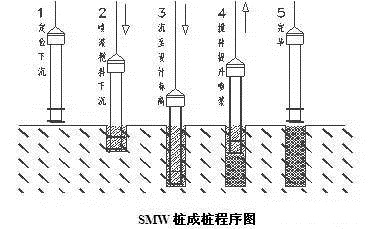

2)、成桩

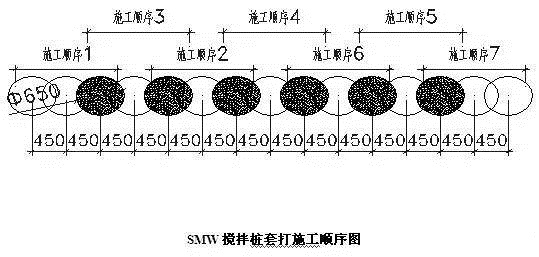

为保证Ф650三轴水泥搅拌桩的连续性和接头的施工质量,达到设计要求的防渗要求,主要依靠重复套钻来保证, SMW搅拌桩套打施工顺序图阴影部分为重复套钻。




①、水泥采用PO42.5级普通硅酸盐水泥,水泥浆液的水灰比1.5,水泥掺入比20%。
②、施工的关键在于如何保证桩身的强度和均匀性。在施工中应加强对水泥用量和水灰比的控制,确保泵送压力。
③、采用2搅2喷施工方法,根据钻头下沉和提升二种不同的速度,注入土体搅拌均匀的水泥浆液,确保水泥土搅拌桩在初凝前达到充分搅拌,水泥与被加固土体充分拌和,以确保搅拌桩的加固质量。
④、按水灰比1.5拌制水泥浆液,搅拌桩采用42.5级新鲜普通硅酸盐水泥,每次投料后拌合时间不少于1min,配制好的水泥浆液输送至储浆罐为三轴搅拌设备连续供浆。
⑤、在施工中根据地层条件,严格控制搅拌钻机下沉速度和提升速度,确保搅拌时间,根据设计图纸的搅拌桩深度,钻机在钻孔下沉和提升过程中,钻头下沉速度为1m/min,提升速度为1.5m/min,每根桩均应匀速下钻、匀速提升。
⑥、经常进行现场实测压浆泵的流量、泥浆比重、浆液配合比与理论数据相比较,使理论数据与实测数据相吻合,确保桩体的成桩质量。
⑦、三轴水泥搅拌桩在下沉和提升过程中均应注入水泥浆液,同时严格控制下沉和提升速度。
(来源:网上整理,版权归原作者所有)

点击咨询
